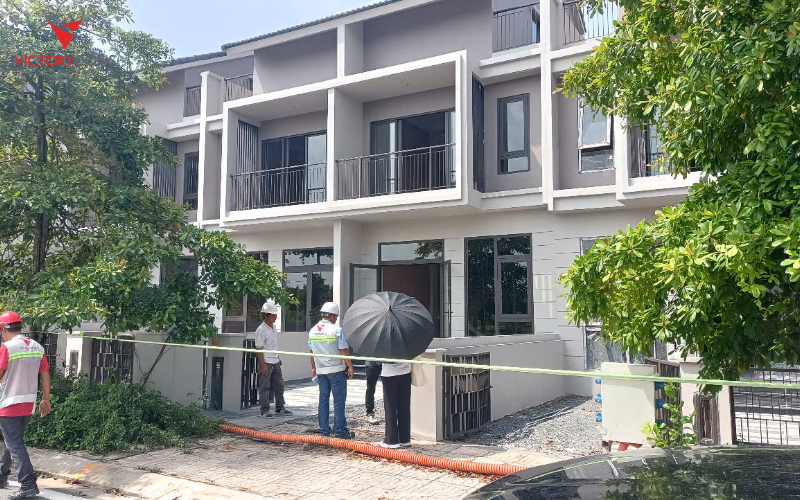

Trong tháng 6/2025, VictoryCons tiếp tục triển khai thi công song song hai hạng mục chính tại dự án Gem Sky World (Đồng Nai): khu vực 35 căn Shophouse và 204 căn liền kề. Công trường được tổ chức thi công nghiêm túc, tuân thủ quy trình kỹ thuật và đảm bảo an toàn lao động ở mức cao nhất.

KHU VỰC 35 CĂN SHOPHOUSE

  • Công tác an toàn lao động
    VictoryCons tiếp tục duy trì và tăng cường các biện pháp đảm bảo an toàn trên công trường, bao gồm: rào chắn khu vực thi công, biển báo an toàn, trang bị đầy đủ bảo hộ cá nhân và tổ chức họp đầu ngày tại các tổ đội thi công.

  • Thi công phần kết cấu

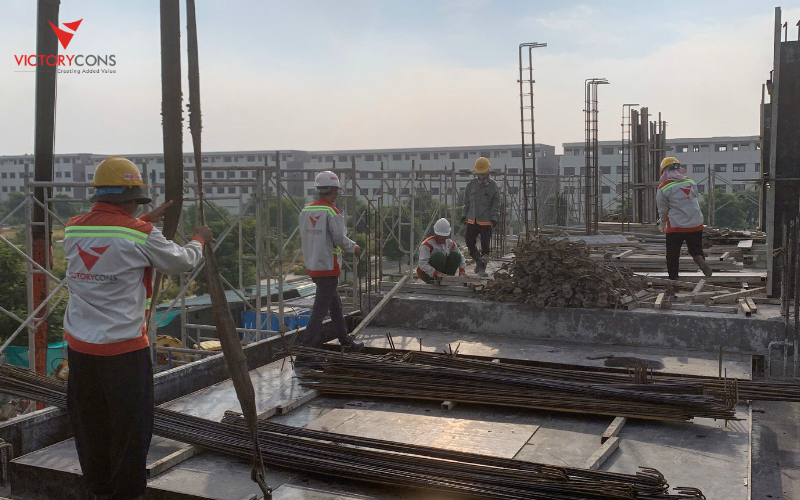

    Trong tháng 6, các hạng mục kết cấu được triển khai đồng loạt theo chiều đứng của công trình, bao gồm:

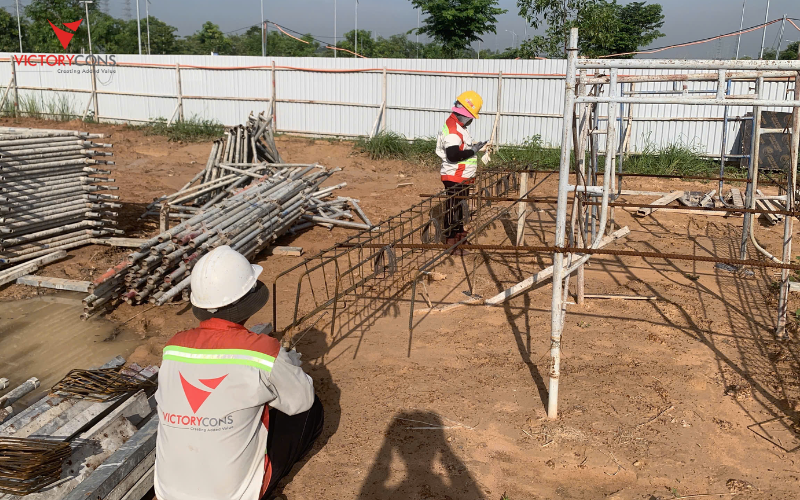

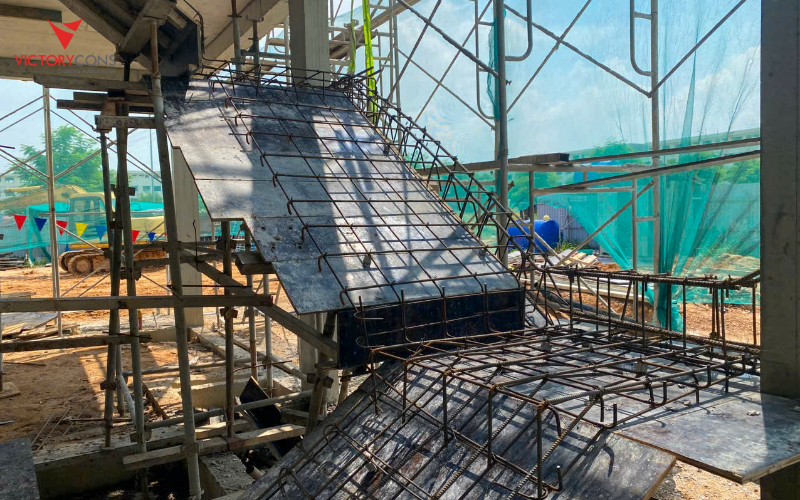

Thi công cầu thang tầng 1–2

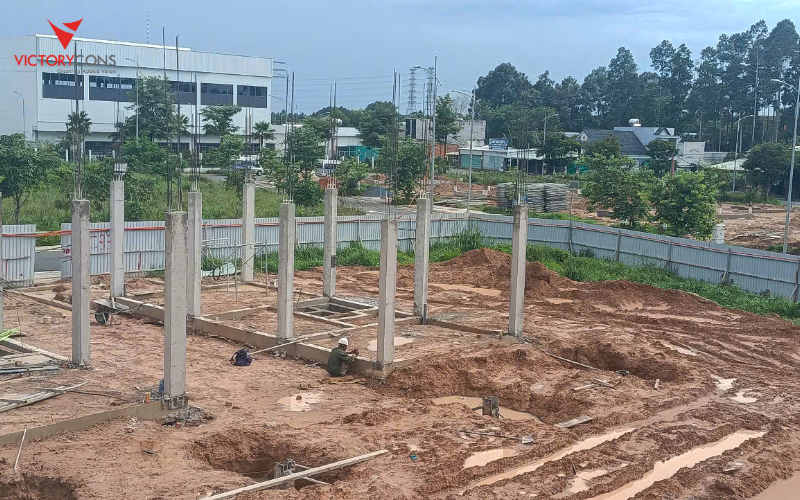

Thi công cột tầng 1–2

Thi công cột tầng 2–3

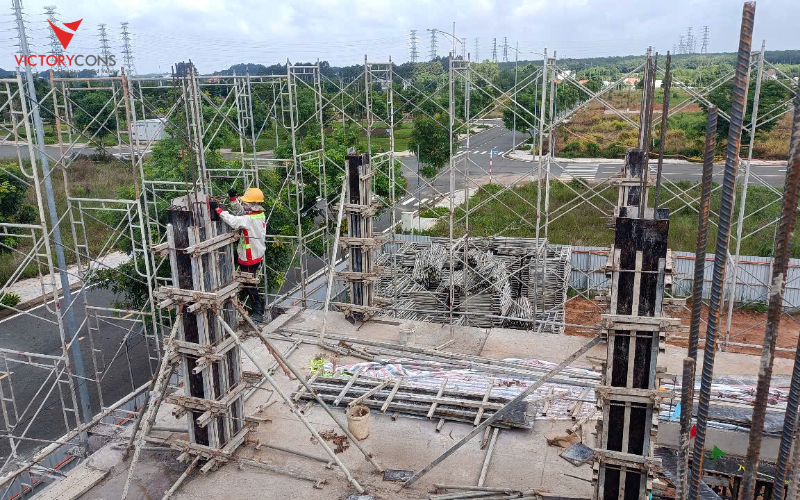

Thi công cột tầng 3–mái

Thi công đà kiềng

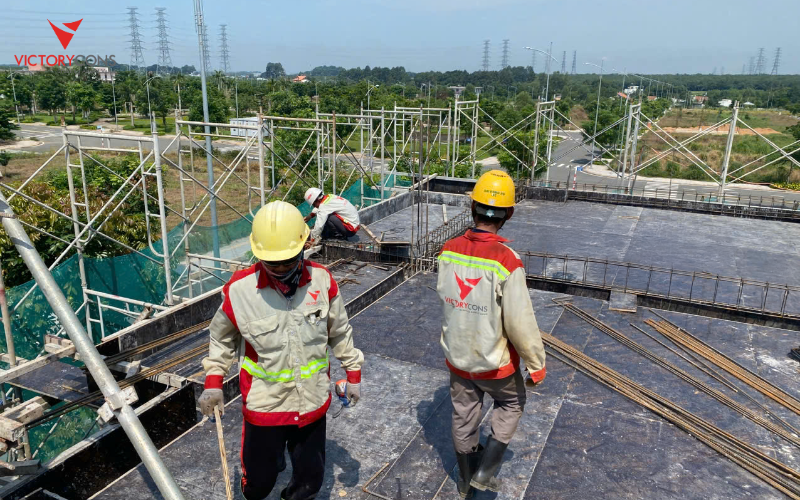

Thi công dầm sàn tầng 2

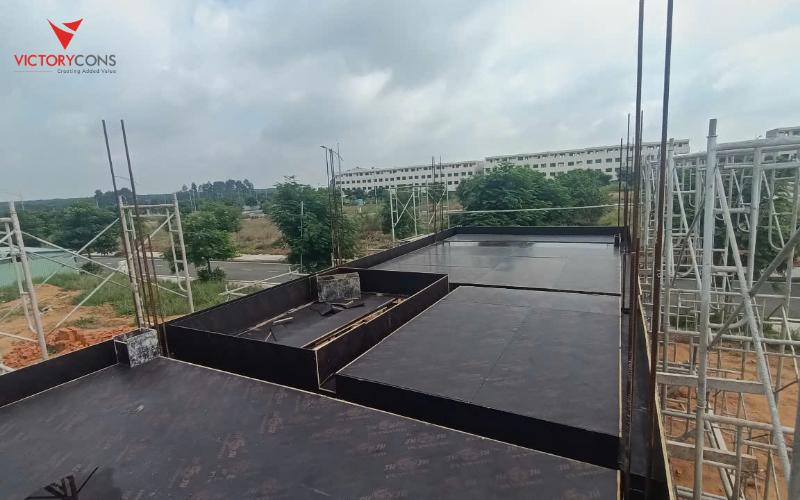

Thi công dầm sàn tầng 3

Các công tác trên được triển khai liên tục, đảm bảo đúng biện pháp thi công và tiến độ đã cam kết với Chủ đầu tư.

KHU VỰC 204 CĂN LIỀN KỀ

  • Công tác sửa chữa defects
    VictoryCons đang tập trung xử lý các điểm lỗi nhỏ còn lại sau thi công, bao gồm: tường nứt chân chim, sơn dặm vá, mạch gạch, phụ kiện hoàn thiện… Các lỗi được kiểm tra, đánh giá theo checklist chất lượng trước khi nghiệm thu từng căn.

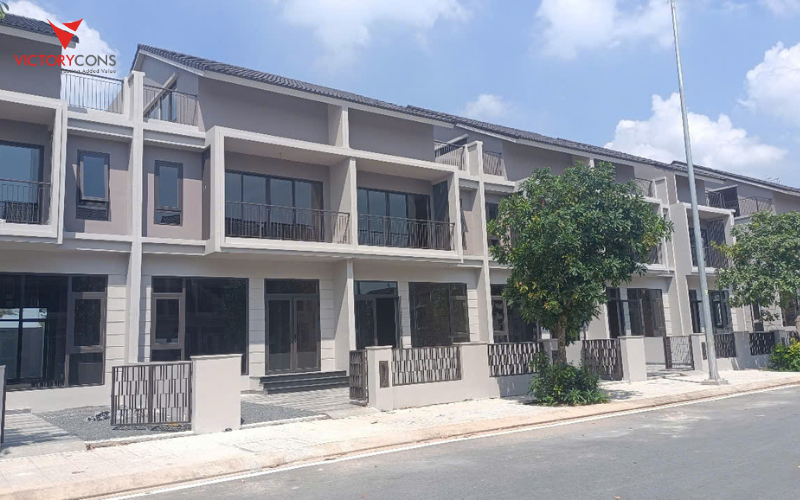

  • Công tác bàn giao
    Cùng với việc hoàn thiện kỹ thuật, công tác bàn giao cho khách hàng đang được triển khai theo kế hoạch. Đội ngũ kỹ thuật và chăm sóc khách hàng phối hợp chặt chẽ trong từng khâu, từ vệ sinh tổng thể, hướng dẫn sử dụng đến tiếp nhận phản hồi sau bàn giao.

VictoryCons cam kết tiếp tục duy trì chất lượng thi công, đảm bảo tiến độ và an toàn tuyệt đối tại dự án Gem Sky World. Chúng tôi tự hào đồng hành cùng Chủ đầu tư trong việc kiến tạo một khu đô thị hiện đại, đồng bộ và sẵn sàng đón cư dân về sinh sống.
Trân trọng cảm ơn Quý khách hàng và đối tác đã luôn tin tưởng và đồng hành cùng VictoryCons!

Tin tức khác

Dấu ấn 15 năm phát triển mang tinh thần “Điểm Tựa Vươn Xa – Chân Thành Tử Tế”

Vừa qua, VictoryCons đã tổ chức Lễ kỷ niệm 15 năm thành lập với chủ đề “Điểm Tựa Vươn Xa...

TIẾN ĐỘ THI CÔNG DỰ ÁN SOLERA QUY NHƠN THÁNG 03/2026

Tại công trường Solera Quy Nhơn, VictoryCons đang tập trung triển khai các hạng mục theo từng khu vực, đảm...

TIẾN ĐỘ THI CÔNG DỰ ÁN REGAL COMPLEX – THÁNG 03/2026

VictoryCons đang đẩy nhanh các hạng mục thi công tại Regal Complex, đảm bảo tiến độ và yêu cầu kỹ...

CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN LAN ANH EVENUE – THÁNG 03/2026

VictoryCons đang tập trung nguồn lực để đẩy nhanh tiến độ các hạng mục tại Lan Anh Avenue, đưa dự...

TIẾN ĐỘ THI CÔNG DỰ ÁN SOLERA QUY NHƠN THÁNG 02/2026

Tại công trường dự án Solera Quy Nhơn, các hạng mục thi công đang được triển khai khẩn trương dưới...
