Tháng 09/2026, VictoryCons tiếp tục ghi nhận những kết quả thi công tại các dự án Lan Anh Avenue, Regal Legend, Dolce Penisola Quảng Bình và Solera Quy Nhơn. Từ thi công kết cấu, triển khai hệ thống kỹ thuật đến hoàn thiện và bàn giao nhà, mỗi công trình đều có những hoạt động nổi bật, phản ánh giai đoạn thực hiện và đặc thù thi công riêng.
Dựa trên thông tin cập nhật tiến độ thi công từ công trường trong các ngày 23–25/09/2026, cùng điểm lại những hạng mục và dấu mốc đáng chú ý tại bốn dự án VictoryCons trong tháng 9.
1. Lan Anh Avenue – Ghi nhận kết quả hoàn thiện và bàn giao nhà
Tại dự án Lan Anh Avenue, công tác thi công trong tháng 9 tập trung vào các hạng mục hoàn thiện tại khu LK4 và LK5, đồng thời ghi nhận những kết quả cụ thể trong quá trình bàn giao nhà cho Chủ đầu tư.
Theo báo cáo ngày 23/09/2026, dự án đang triển khai hoàn thiện 13 căn nhà tại khu LK5 (căn 01–13) và 9 căn nhà tại khu LK4 (căn 31–39).
Trong kỳ cập nhật, dự án ghi nhận các hạng mục đáng chú ý:
- Hoàn thành bàn giao 6/13 căn nhà tại khu LK5 cho Chủ đầu tư.
- Hoàn thành đổ bê tông sàn kết cấu tầng 1 tại khu LK4, các căn 31–39.
- Tiếp tục triển khai công tác hoàn thiện tầng 1 tại khu LK4, các căn 31–39.
Bên cạnh đó, công trường ghi nhận việc hoàn thành công tác đậy SH tại 10 căn thuộc khu LK4 và 13 căn thuộc khu LK5, theo thông tin báo cáo của dự án.
Việc triển khai đồng thời công tác kết cấu, hoàn thiện và bàn giao cho thấy các khu vực thi công đang được tổ chức theo những giai đoạn thực hiện khác nhau.
Theo kế hoạch được ghi nhận tại thời điểm cập nhật, dự án dự kiến hoàn thành công tác đậy tại 9 căn khu LK4 và tiếp tục bàn giao nhà cho Chủ đầu tư trong tháng 10/2026.

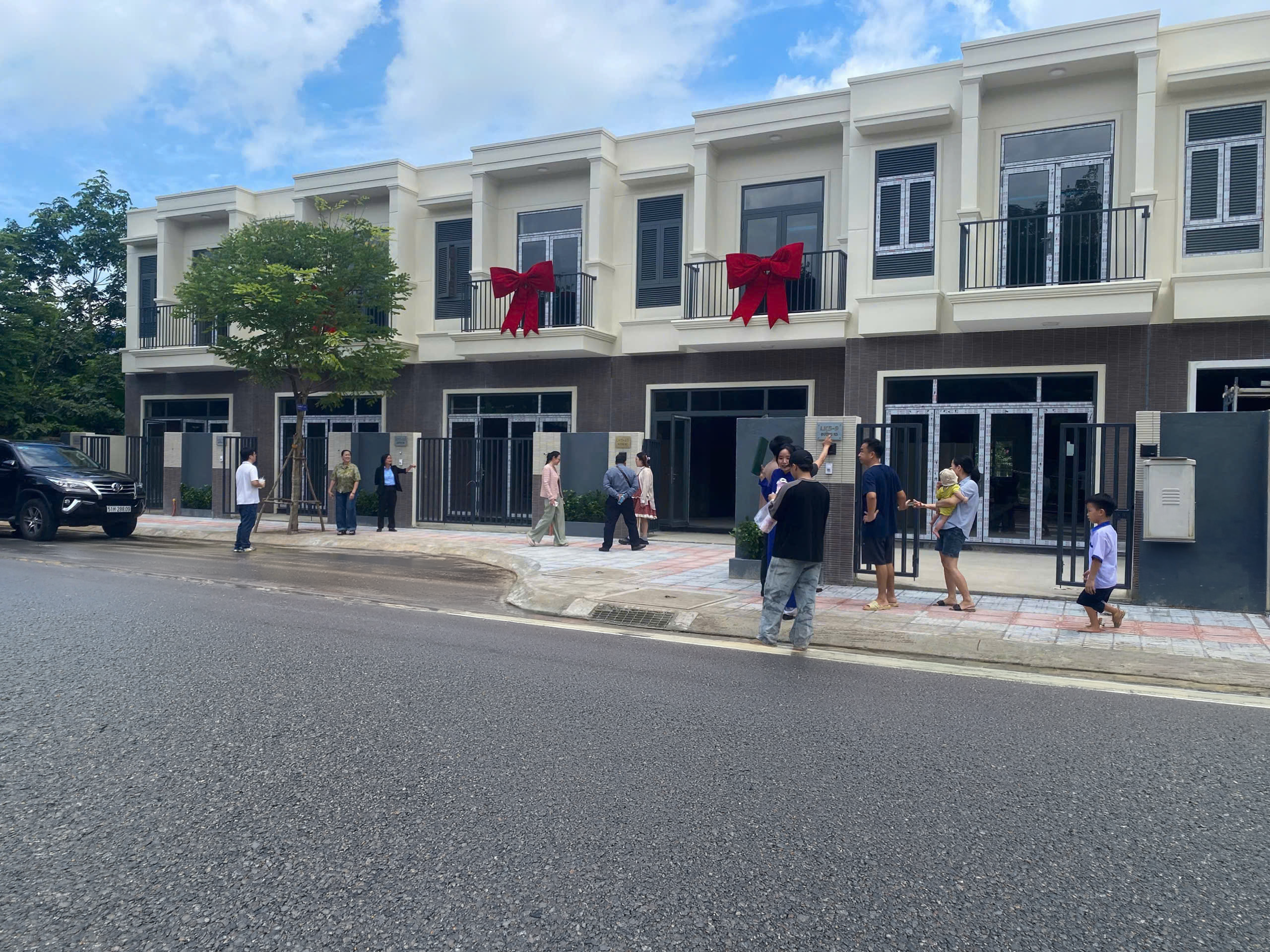

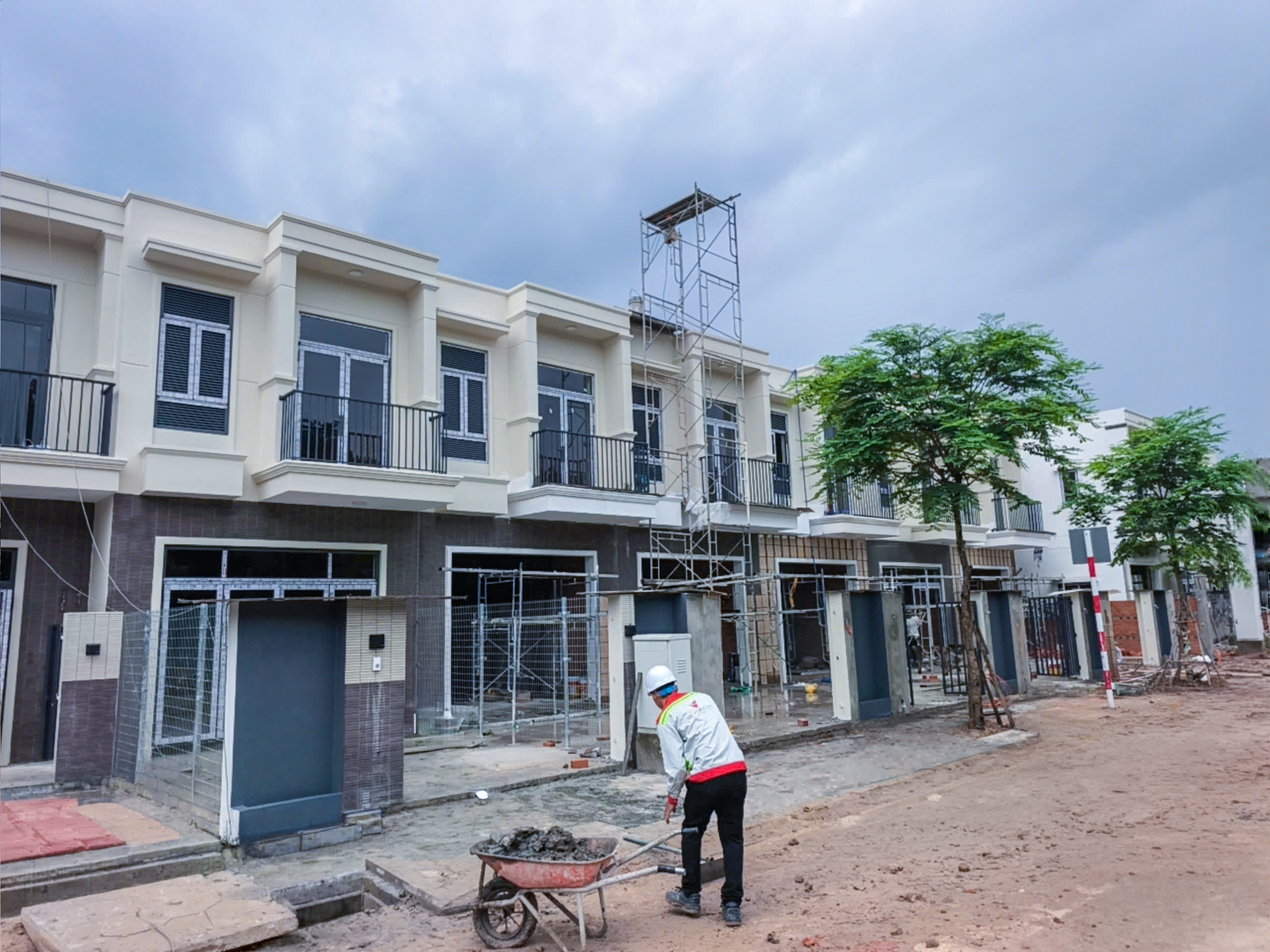

Toàn cảnh khu nhà đang hoàn thiện, hình ảnh thi công thực tế tại LK4/LK5 và các căn đã hoàn thành bàn giao.
2. Regal Legend – Tiếp nối các hạng mục kết cấu phần ngầm và tầng 1
Tại dự án Regal Legend, tháng 09/2026 ghi nhận các hoạt động thi công kết cấu quan trọng, tạo tiền đề cho việc tiếp tục triển khai những tầng sàn tiếp theo.
Theo cập nhật ngày 23/09/2026, dự án đã hoàn thành công tác đổ bê tông sàn hầm B1 và đổ bê tông sàn Ground tại Zone 1.
Song song với những hạng mục đã hoàn thành, công trường tiếp tục triển khai thi công sàn tầng 1 theo kế hoạch.
Các công tác kết cấu được thực hiện theo từng khu vực và giai đoạn, trong đó việc hoàn thành các hạng mục sàn là cơ sở để tiếp tục triển khai những phần việc kế tiếp.
Theo kế hoạch tại thời điểm báo cáo, dự án dự kiến hoàn thành công tác đổ bê tông sàn tầng 1 trong tháng 10/2026.
Những kết quả ghi nhận trong tháng 9 phản ánh quá trình triển khai liên tục các hạng mục kết cấu tại Regal Legend, trước những dấu mốc tiếp theo của công trình.
Xem thêm: VictoryCons đánh dấu cột mốc đóng nắp hầm Tháp Signature

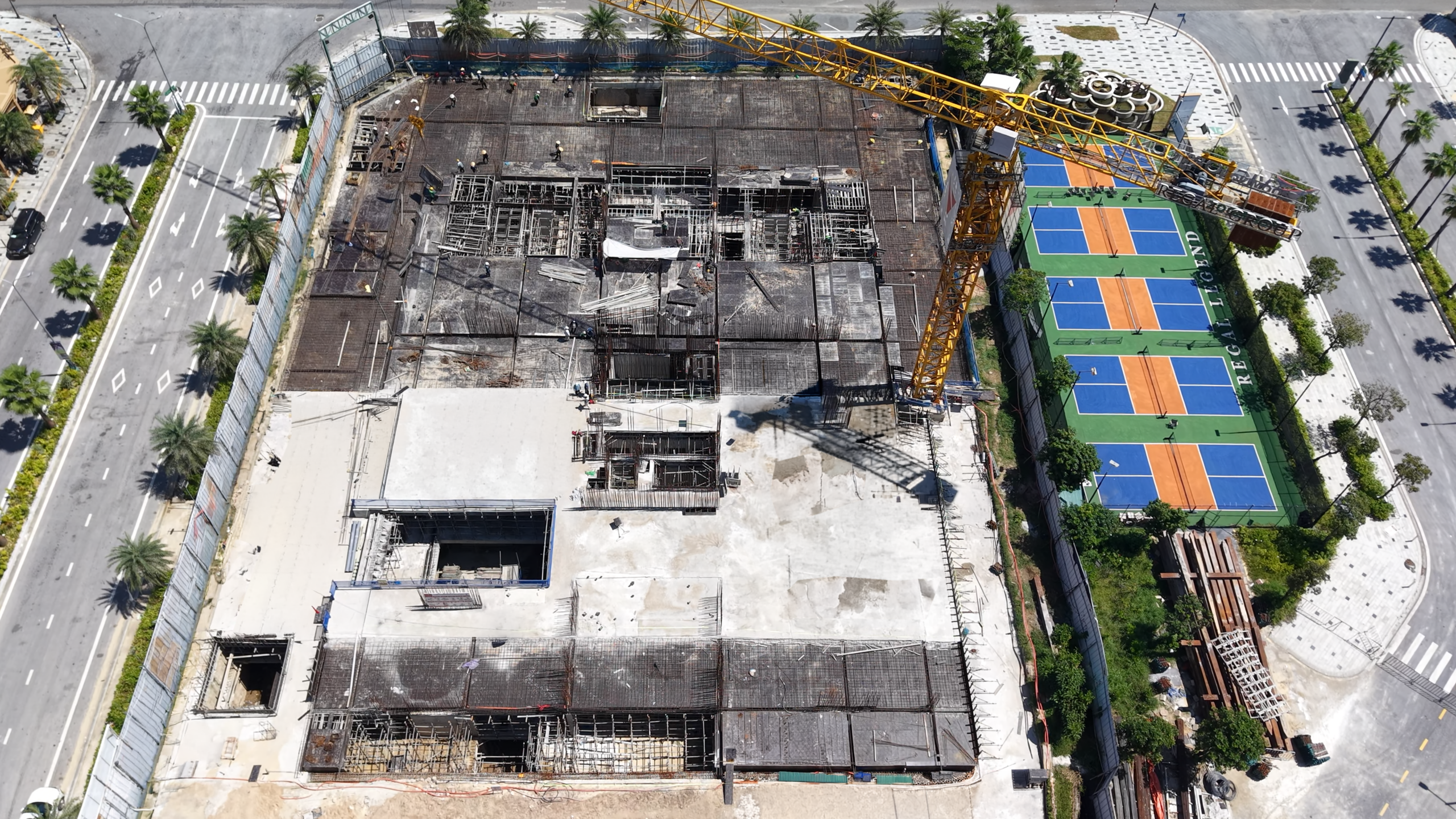

Flycam tổng thể công trường và hình ảnh thi công kết cấu sàn thực tế.
3. Dolce Penisola – Triển khai hoàn thiện xây dựng và hệ thống kỹ thuật
Tại dự án Dolce Penisola Quảng Bình, hoạt động thi công trong tháng 9 tập trung vào công tác hoàn thiện phần xây dựng và triển khai hệ thống kỹ thuật.
Theo thông tin cập nhật ngày 25/09/2026, các hạng mục đang thực hiện bao gồm xây hộp kỹ thuật, cán nền, trát tường và thi công hệ thống đường ống MEP.
Đây là những nhóm công việc thuộc quá trình hoàn thiện công trình, được triển khai theo yêu cầu và phạm vi thực tế của từng khu vực.
Bên cạnh đó, báo cáo công trường ghi nhận công tác xử lý các phần việc còn lại phục vụ nghiệm thu, không phát sinh tăng khối lượng công việc trong kỳ cập nhật.

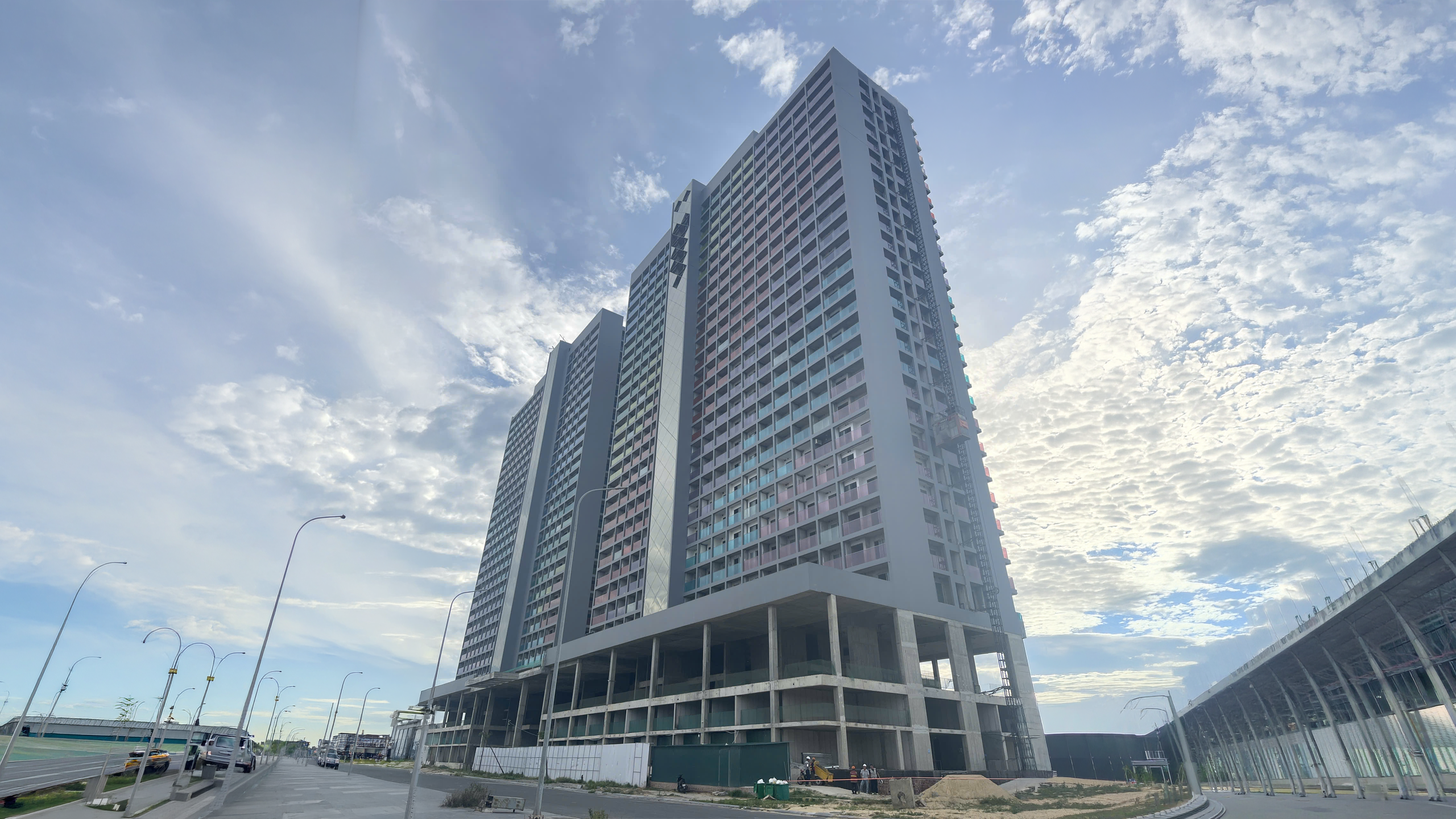

Hình ảnh dự án thực tế tại công trình.
4. Solera Quy Nhơn – Thi công sàn tầng tum và hoàn thiện mặt ngoài
Tại dự án Solera Quy Nhơn, công tác thi công trong tháng 09/2026 được triển khai ở cả hạng mục kết cấu sàn tầng tum và hoàn thiện mặt ngoài các căn nhà.
Theo báo cáo ngày 25/09/2026, công trường đang thi công sàn tầng tum tại 32/59 căn và triển khai hoàn thiện mặt ngoài tại 13/18 căn thuộc phạm vi cập nhật.
Đặc biệt, dự án ghi nhận hoàn thành sàn tầng tum tại các căn 19–26, đánh dấu kết quả cụ thể trong quá trình triển khai thi công kết cấu.
Với đặc thù thi công nhiều căn nhà, các hạng mục kết cấu và hoàn thiện được tổ chức theo từng nhóm căn, phù hợp với phạm vi công việc và điều kiện thực tế tại công trường.
Việc triển khai đồng thời hai nhóm công tác cho thấy hoạt động thi công tại Solera Quy Nhơn đang diễn ra ở nhiều giai đoạn, từ kết cấu đến hoàn thiện.

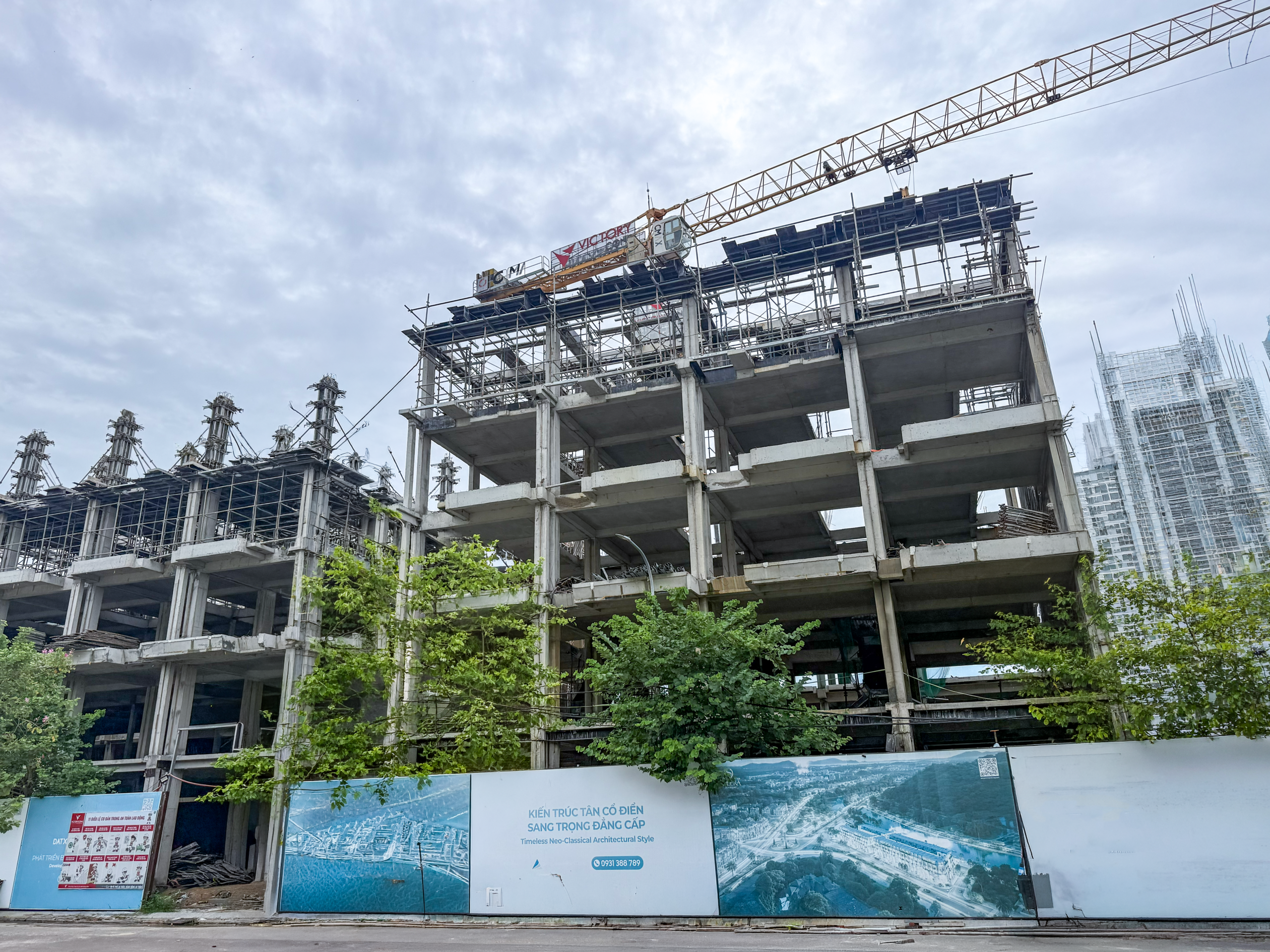

Toàn cảnh khu vực thi công và hình ảnh sàn tầng tum tại các căn đã hoàn thành.
5. VictoryCons tiếp tục triển khai thi công theo từng giai đoạn dự án
Nhìn lại tháng 09/2026, mỗi dự án VictoryCons ghi nhận những trọng tâm thi công riêng: Lan Anh Avenue có kết quả bàn giao nhà và hoàn thiện; Regal Legend tiếp tục triển khai kết cấu; Dolce Penisola Quảng Bình tập trung vào các hạng mục xây dựng và hệ thống kỹ thuật; trong khi Solera Quy Nhơn ghi nhận hoạt động thi công sàn tầng tum và hoàn thiện mặt ngoài.
Những kết quả này phản ánh quá trình triển khai các công việc theo từng giai đoạn, với yêu cầu tổ chức thi công phù hợp đặc điểm của mỗi công trình.
Với vai trò là đơn vị thi công, VictoryCons tiếp tục chú trọng công tác phối hợp, an toàn, chất lượng và tiến độ trong quá trình thực hiện các dự án, đồng thời cập nhật những hoạt động và dấu mốc đáng chú ý trong thời gian tới.
VICTORYCONS ĐÁNH DẤU CỘT MỐC ĐÓNG NẮP HẦM THÁP SIGNATURE TẠI REGAL LEGEND
OCC1 Quảng Bình sắp đóng nắp hầm – Dấu mốc mới trên hành trình kiến tạo Regal Legend
VICTORYCONS BỔ NHIỆM NHÂN SỰ CHỦ CHỐT – TĂNG CƯỜNG NĂNG LỰC ĐIỀU HÀNH
VictoryCons đón đầu xu hướng ứng dụng AI trong doanh nghiệp
CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN SOLERA QUY NHƠN – THÁNG 06/2026
